内容提要: 玻化微珠保温砂浆是一种新型保温隔热材料,与用聚苯颗粒和普通膨 […]
玻化微珠保温砂浆是一种新型保温隔热材料,与用聚苯颗粒和普通膨胀珍珠岩作轻质骨料的保温砂浆相比,具有强度高、质轻、保温、隔热好、电绝缘性能好、耐磨、耐腐蚀、防辐射等显著特点。它所形成的玻化微珠保温砂浆外墙保温系统也是目前常用的外墙保温做法。下面是玻化微珠保温系统具体的施工工艺:

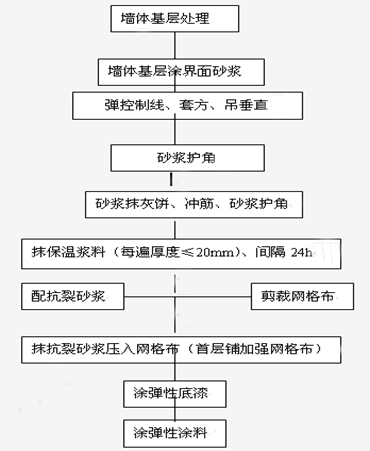

1.2 玻化微珠保温砂浆外墙外保温系统涂料饰面施工流程(见图1)
1.3施工
1.3.1 墙体基层处理 墙体基层按基层墙面条件要求进行处理。粘土砖、粘土空心砖墙体,在施工前提前浇水阴透,施工时墙面处于阴干状态(该类墙体可不做界面剂处理程序)。
1.4 施工工艺说明
1.4.1做标志、贴饼
保温浆料施工前应在墙面做好施工厚度标志,应按下列步骤进行贴饼:
1.4.2每层首先用2m杠尺检查墙面平整度,用2m托线板检查墙面垂直度。
1.4.3在距楼层顶部约10cm,同时距大墙阴/阳角约10cm处,根据大墙角已挂好的钢丝垂直控制线厚度,用水泥砂浆块作为标准贴饼。
1.4.4待标准贴饼固定后,在两水平贴饼间拉水平控制线,具本做法为将带小线的小园钉插入标准贴饼,拉直小线,使小线控制比标准贴饼略高1mm,在两贴饼之间按1.5m间隔水平粘贴若干标准贴饼。
1.4.5用线坠吊垂直线在距楼层底部约10cm,大墙阴/阳角10cm处粘贴标准贴饼。﹝楼层较高时应两人共同完成﹞之后按间隔1﹒5m左右沿垂直方向粘贴灰饼
1.4.6每层贴饼施工作业完成后水平方向用2-5m小线拉线检查贴饼的一致性。垂直方向用2m托线板检查垂直度,并测量灰饼厚度,作记录,计算出超厚面积工程量。
1.5界面砂浆施工
按上述配比用搅拌器搅拌均匀制成界面砂浆,用喷浆机将界面砂浆均匀地喷涂刷于混凝土墙面,注意界面砂浆层不宜施工过厚。
1.6保温浆料施工
1.6.1界面砂浆基本干燥后即可进行保温浆料的施工
1.6.2在保温浆料和抗裂砂浆配制时,搅拌需设专人专职进行,以保证搅拌时间和加水量的准确。在施工现场搅拌质量可以通过观察其可操作性、抗滑坠性、膏料状态以及其测量湿表现密度等方法判断。
1.6.3保温浆料底层抹应分层作业施工完成,每次抹灰厚度宜控制在20mm左右,分层抹灰致设计保温层厚度,每层施工间隔为24小时。
1.6.4保温浆料底层抹灰时顺序按照从上至下,从左至右抹灰,在压实的基础上可尽量加大施工抹灰厚度,抹至距保温标准贴饼差1cm左右为宜。
保温浆料中层抹灰厚度要抹至与标准贴饼水平,涂抹整个墙面后,用大杠在墙面上来回搓抹,去高补低。最后再用铁抹子压一遍,使表面平整,厚度一致。
保温浆料面层抹灰应在中间抹灰2-3小时之后进行,施工前应用杠尺检查墙面平整度,墙面偏差应控制在+4mm。保温面层抹灰时应以修为主对于凹陷处用稀浆料抹平,对于凸起处可用抹子立起来将其刮平,最后用抹子分遍再赶抹墙面,先水平后垂直再用托线尺,2m杠尺检测后达到验收标准。保温浆料施工时要注意清理落地灰,落地灰在4小时内重新搅拌即可使用。
1.7.阴阳角找方应按下列步骤进行
1.7.1用木方尺检查基层墙角的直角度,用线坠吊垂直检验墙角的垂直度。用水泥砂浆护角。
1.7.2保温浆料的中层灰抹后应用木方尺压住墙角浆料层上下搓动,使墙角保温浆料基本达到垂直,然后阴阳角抹子压光。
1.7.3保温浆料面层大角抹灰时要用方尺,抹子反复测量抹压修补操作确保垂直度±3mm,直角度±3mm。
1.7.4门窗边框与墙体连接应预留出保温层的厚度,并做好门窗表面的保护。
1.7. 5窗户辅框安装验收合格后方可进行窗口部位的保温抹灰施工,门窗口施工时应先抹门窗口侧口用水泥砂浆护角,窗台和窗上口再抹大面墙,施工前应按门窗口的尺寸载好单边八字靠尺,作口应贴尺施工以保证门窗口处方正与内、外尺寸的一致性。
1.7.6保温浆料施工完成后应按检验批的要求做全面的质量检验,在自检合格的基础上,整理好施工质量记录报总包方和相关进行隐蔽检查验收。
1.8抗裂层施工
1.8.1待保温施工完3~7天且保温层厚度、平整度隐蔽验收合格以后,方可进行抗裂施工。
1. 8. 2 网格布的铺设
(1)将耐碱网格布剪去毛边裁好,长度不超过3m,在保温层上抹抗裂砂浆,厚度控制在4mm左右(网格搭接处可加厚度至5mm),立即用铁抹子将耐碱网格布压入抗裂砂浆内,网眼砂浆饱满度应为l00%。
(2)耐碱网格布搭接宽度不应小于65mm,耐碱网格布的边缘严禁干搭按,必须嵌在抗裂砂浆中。
(3)网格布铺设方向应自上而下水平铺设,并沿外墙转角处依次铺设,遇门窗洞口,则应在洞口四角加贴一块长为30Omm,宽为200mm的45度斜向网格布。
(4)施工时应边抹砂浆边埋设网格布,以保证砂浆在具有良好的工作性的时间范围内,及时将网格布压入砂浆中,并将从网格布中挤出的砂浆抹平。
(5)铺设网格布时,网格布的弯曲面应朝向墙面并从中央向四周用抹子抹平,直至网格布完全埋入抗裂砂浆内,目测无任何可分辨网格布纹路,若有裸露的网格布应用适量的抗裂砂浆进行修补,抗裂砂浆的厚度不宜大于3mm。抗裂沙浆复合网格布以看不到网格布颜色为宜。
(6)全部网格布铺设完成,保证全部网格布均埋入砂浆之后,应养护24h。在寒冷的冬季,应适当延长养护时间方可进行下一步工序,并且要保护好已完工的墙面。防止雨水浸渗和冲刷。
1. 8. 3 抹抗裂砂浆
(1)聚合物抗裂砂浆的平整度控制首先要求保温隔热层的平整度达到标准,达不到平整质量标准要求应事先用保温浆料找乎。
(2)窗角、阴阳角等部位的加强网格布应先用抗裂砂浆贴好,接着连续施工大面,掌握先施工细部,后施工整体,整片的耐碱网格布压住分散的加强型耐碱网格布的规则。
(3)在耐碱网格布搭接时,应将底层耐碱网格布压入抗裂砂浆,随后即压入面层耐碱网格布。
(4)建筑物首层应铺贴双层耐碱网格布,第一层应铺贴加强型耐碱网格布,铺贴方法与前述方法相同,但应注意铺贴加强耐碱网格布时宜对接,随即可进行第二层普通耐碱网格布的铺贴施工,铺贴方法与前述相同。
